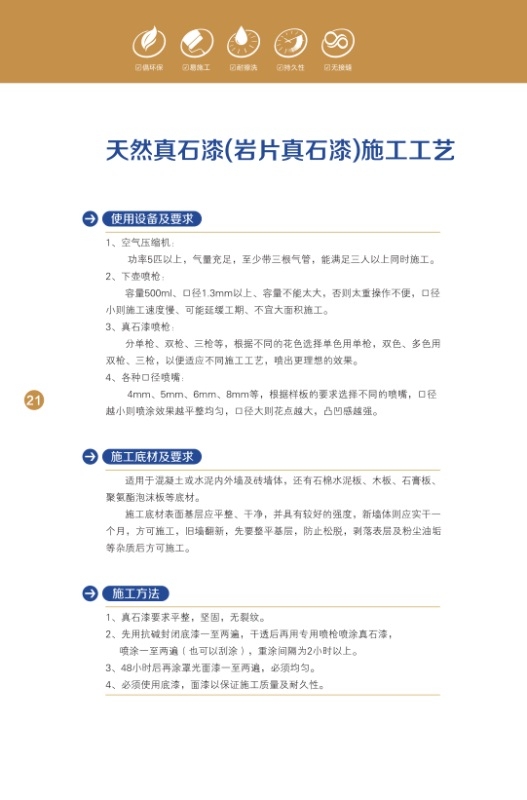

使用设备及要求


   1、空气压缩机:

      功率5匹以上,气量充足,至少带三根气管,能满足三人以上同时施工。
   2、下壶喷枪:

      容量500ml、口径1.3mm以上、容量不能太大,否則太重操作不便,口径小则施工速度慢、可能延缓工期、不宜大面积施工。
   3、真石漆喷枪:

      分单枪、双枪、三枪等,根据不同的花色选择单色用单枪,双色、多色用双枪、三枪,以便适应不同施工工艺,喷出更理想的效果。
   4、各种口径喷嘴:

      4mm、5mm、6mm、8mm等,根据样板的要求选择不同的喷嘴,口径越小则喷涂效果越平整均匀,0径大则花点越大,凸凹感越强。




施工底材及要求


  适用于混凝土或水泥内外墙及砖墙体,还有石棉水泥板、木板、石膏板、聚氨酯泡沫板等底材。

      施工底材表面基层应平整、干净,并具有较好的强度,新墙体则应实于一个月,方可施工,旧墙翻新,先要整平基层,防止松脱,利落表层及粉尘油垢等杂质后方可施工。




施工方法


   1、真石漆要求平整,坚固,无裂纹。


   2、先用抗碱封闭底漆一至两遍, 干透后再用专用喷枪喷涂真石漆,喷涂一至两遍(也可以刮涂),重涂间隔为2小时以上。
   3、48小时后再涂罩光面漆一至两遍, 必须均匀。
   4、必须使用底漆,面漆以保证施工质量及耐久性。

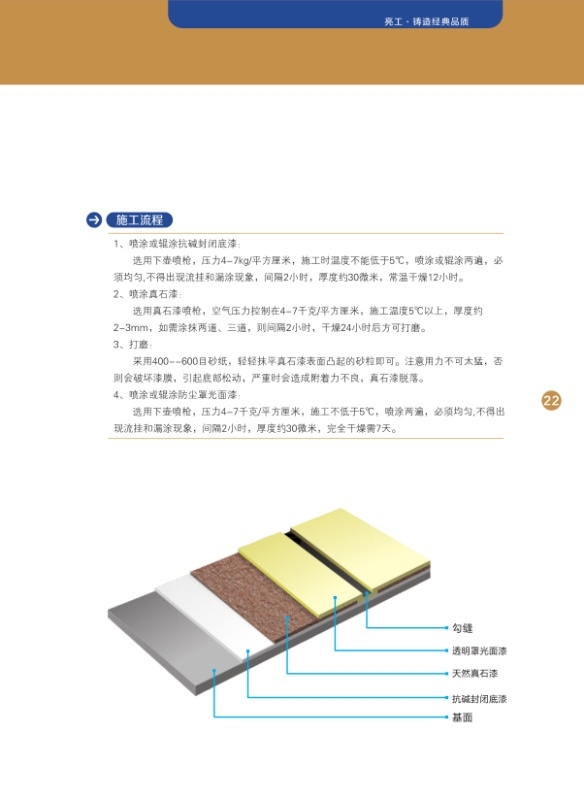

施工流程


    1、喷涂或辊涂抗碱封闭底漆:

      选用下壶喷枪,压力4-7kg/平方厘米,施工时温度不能低于5C,嘖涂或辊涂两遍,必须均匀,不得出现流挂和漏涂现象,间隔2小时,厚度约30微米,常湿干燥12小时。
    2、喷涂真石漆:

      选用真石漆喷枪,空气压力控制在4- 7千克/平方厘米,施工温度5C以上,厚度约2- -3mm,如需涂抹两道、三道,则间隔2小时,干燥24小时后方可打磨。
    3、打磨:

      采用400-- 600日砂纸,轻轻抹平真石漆表面凸起的砂粒即可。注意用力不可太猛,否则会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落。
    4、喷涂或辊涂防尘罩光面漆:

      选用下壶喷枪,压力4-7千克/平方厘米,施工不低于5C,喷涂两遍,必须均匀,不得出現流挂和漏涂现象,间隔2小时,厚度约30微米,完全干燥需7天。
